業務案内

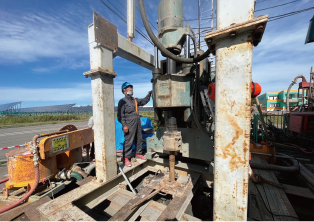

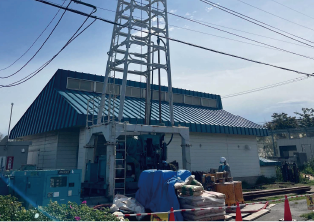

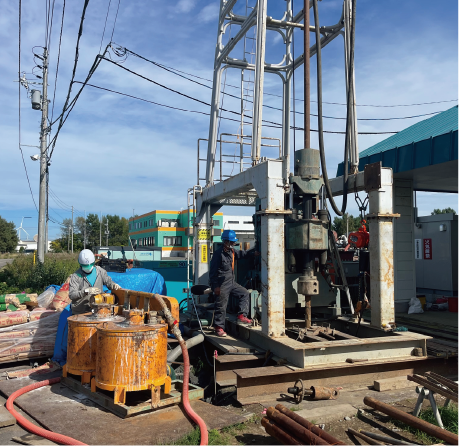

地盤・地質調査

土地の強度や安全性を見極める地盤・地質調査は
土木建設工事における重要な工程!

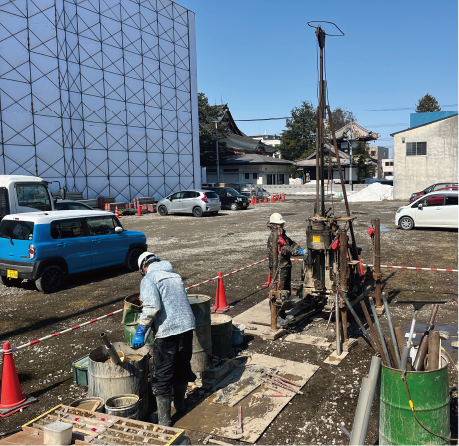

地質調査
地質調査とは

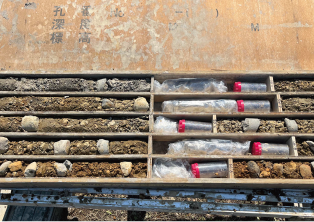

地質調査とは、住居やビルといった建物をはじめ、道路や擁壁、橋、上下水道、ダム等、公共の建築構造物を安全に建設する為に必要な地盤の強度調査、地質構成や特性などを様々な方法を使って調べる業務で、弊社では「ボーリング調査」という調査方法に特化しております。
ボーリング調査とは、ボーリングマシンと呼ばれる機械を使用して地盤を∅66mm〜135mm程度の孔で垂直かつ円柱状に掘削します(水平や斜めにも掘削可能)。掘削深度は数m〜最大150m程度まで可能で、1m毎に土を採取した後木箱(コア箱)へ入れて保管します。他の調査方法と異なり実際に土を目視や触感で確かめることが出来る為、正確に土質の種類を判別することが可能です。また、室内土質試験(細粒分含有率試験や粒度試験)を行うことで、日本工学会(JIS 規格)基づいた土質判定をすることが出来ます。さらにボーリング調査と併用し、標準貫入試験(JISA1219)を行うことで、地盤強度=支持力(N値)も調べることが可能です。ボーリング調査は一般的にRC造、S造、SRC造で造られる建築構造物を対象とした地質調査になります。一方、一般住宅などの木造建築物ではSWS試験(スクリューウエイト貫入試験)を行い基礎設計や施工を行います。
〈 地盤・地質調査の計画立案から現場施工までのフローチャート 〉

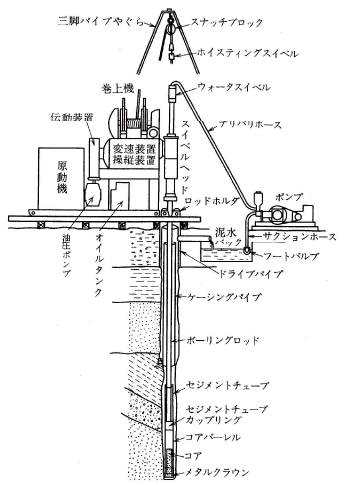

ボーリング掘削作業概要図
〈ボーリング掘削作業概要図〉

作業範囲:5×5m程度
(トラックは含まない)
油圧式スピンドル型ボーリングマシン:
W1.25×D0.8×H1.19m

ボーリング櫓(鋼製マシン取り付け一本櫓):GL+5.00~6.50m
(単管パイプ三又):GL+5.00~8.50m
※掘削深度によって変動あり
※掘削深度40mまでは通常サイズ(GL+5.00~6.50m)
〈報告書内容【参考例】〉
  • (1)表紙・目次
  • (2)現場案内図・調査地点位置図
  •  (調査ポイントおよび仮BM記載)
  • (3)調査地周辺の地質および地形概要
  • (4)調査結果
  • (5)設計地盤乗数
  • (6)軟弱地盤解析(液状化検討や圧密沈下量の検討等)
  • (7)記事付きボーリング柱状図
  • (8)各土質試験結果
  • (9)現場施工写真
〈報告書納期【参考例】〉 ※現場施工完了日から
  • (1)標準貫入試験(N 値)のみ…1週間〜10日間
  • (2)液状化検討………………10日間程度
  • (3)一軸圧縮試験……………10日〜2週間
  • (4)圧密試験…………………3週間〜4週間
①施工内容精査・現場下見・御見積
調査依頼を頂いた後、計画地周辺の既存データを収集し、土質種類や支持地盤の深さなどを推定します。その後、建築物の用途や規模(階高と建築面積)、予算などから、調査個所数や1箇所あたりの調査深度(深さ)、必要な設計地盤乗数=原位置試験および土質試験を検討します。また必要に応じて現地を視察し、作業スペースや機械の搬入方法を確認します。通常、調査地付近まで4tトラックで搬入し、クレーンで機材を設置・撤去しますが、トラックが入れない場合は、バックホウやキャリアダンプを使用します。現地状況が把握でき次第、施工内容や機械搬入方法等を決定して御見積書を提出いたします。
②工程管理
ご契約後、施工開始日についてご協議させて頂きます。現場作業 は、天候や進捗により1〜3日ほど前後することがありますが、弊社では4〜5班体制でご希望の工程に沿った施工を行っております。調査依頼のご連絡の際に、ご希望の日程を教えていただけましたら、より円滑に進めさせて頂きます。
③現場施工
現場では調査ポイントの位置出しを最初に行います(敷地が広くポイント数が多い場合や高低差がある場合は事前にGPS測量を実施)。調査ポイント確定後、ボーリングマシンと資材の搬入・設置を行います(傾斜地は足場仮設を設置)。マシン設置後、所定深度までN値(標準貫入試験)を測定しながら掘削土から土質種類を判別、他原位置試験(LLT や透水試験)やサンプリング(不攪乱土質試料採取)を行い、現場施工完了となります。現場の進捗は、日々「速報ボーリング柱状図」を作成し、土質とN値をメールにてご報告致し ます。
④コア観察・室内土質試験
現場施工完了後、速やかに社内でコア観察作業を行います。現場で判別した土質種類の最終確認や「記事付きボーリング柱状図」を作成し、PDF データおよびDXFデータをメール送信致します。また、コア観察後には、土質試料を用いて室内土質試験を実施します。
●室内土質試験結果を用いた軟弱地盤解析【参考例】
(1)粒度試験(フルイ・沈降)または細粒分含有率試験→液状化検討 (2)一軸圧縮試験→粘性土層の粘着力(要不攪乱土質試料) (3)圧密試験→圧密沈下量の検討等(要不攪乱土質試料)
⑤最終報告書の作成
コア観察・室内土質試験終了後、最終報告書を作成します。報告書はPDFデータと製本した書類でお渡しします。また、ご要望に応じて土質試料ビンも標本箱へ入れて納品致します。室内土質試験や軟弱地盤解析の実施数や種類によって異なりますが、報告書は、納期まで1〜4週間ほどお時間をいただいております。
地質調査にかかる日数はどのくらいですか?
調査計画地の土質の種類や掘削深度(m)、調査内容によって変動します。 (例)10m×1箇所は1〜2日、15~20m×1箇所は2〜3日、25〜30日は3〜4日です(ボーリング+標準貫入試験のみ)。
現場へ資材を運搬する車種を教えてください。
基本的にクレーン付き3〜4tトラックになります(全幅2.5m/全長8.0〜9.0m)。施工内容によって資機材が多い場合や調査期間が長い場合はトラックの他にライトバンやハイエースバンも使用します。
地質調査の流れ(調査計画~御見積)を教えてください。
調査計画周辺のデータから計画地の土質の種類や支持地盤の深さなどを推定します。その後、建築物の用途や規模(階高と建築面積)とご予算から、調査を行う箇所数や深さ(m)、必要な試験を検討し、御見積を提出します。
地質調査の流れ(現場施工)を教えてください。
地質調査における現場施工は、資機材運搬搬入〜資機材仮設・マシン設置〜掘削・他試験やサンプリン グ〜跡片付け・搬出といった流れになります。
作業に必要なスペースはどのくらいですか?
基本的に7m×7m(トラック込み)程度必要になりますが、スペースが確保できない場合はご相談ください。
作業中の騒音はどのくらいですか?
マシンの原動力となるエンジン(ヤンマー製)音と金属をハンマーで叩くような音が生じてしまいます。騒音対策をしなければならない場合は、作業スペースの周辺を短管パイプで囲った上に防音シートを取り付けることが可能です。また事前に近隣住民の 方への書面によるお知らせも可能です。
地表面がAS舗装やコンクリートの場合掘削は可能ですか?
ボーリングの場合は可能です。掘削後は簡易AS舗装材やセメントを使用し復旧も可能です。
現場施工完了日から報告書が出来上がるまでどのくらいですか?
ボーリング+標準貫入試験のみの場合は1週間〜10日程度です。液状化検討や他試験を行った場合は、2〜4週間になります。
ボーリングの繁忙期を教えてください。
一般的に8月〜翌年1月くらいまでが繁忙期となり、4月〜6月は閑散期と言われてお ります。弊社は自社で施工を行っているため工程に関しても是非一度ご相談ください。
ボーリングの繁忙期を教えてください。
一般的に8月〜翌年1月くらいまでが繁忙期となり、4月〜6月は閑散期と言われてお ります。弊社は自社で施工を行っているため工程に関しても是非一度ご相談ください。
どのくらい掘削する必要がありますか?
建設予定の建物規模と調査計画地の支持地盤深度(m)によって異なります。
支持地盤はどのくらいの深さになりますか?
調査計画地によって異なります。詳しくお知りになりたい対象地の住所を教えて頂けましたら、近隣の地盤データより、予想される深さや土質をお伝え出来ます。
調査地点は1箇所で大丈夫ですか?
調査計画地付近の土質状況(土質種類や地盤強度(N値))や計画建物規模によって異なります。土質状況にバラツキがある場合や大きい建築構造物の場合は数か所実施します。
ボーリングと標準貫入試験以外に必要な試験はありますか?
調査計画地付近の土質状況(土質種類や地盤強度(N値))や計画建物規模によって異なりますが、近年、液状化現象を想定して行う、室内土質試験(細粒分含有率試験)と簡易液状化判定を実施することが多くなってきております。
調査計画地付近は液状化しますか?
当社が過去に調査し、検討したことのある近くのデータを基に予想をお伝えすることは可能ですが、基本的に計画地にてボーリング調査を行い、採取した土質試料を試験し結果を解析する必要があります。
大きい石が含まれている地盤や固い岩盤層でも掘削は可能ですか?
土質や地質によって時間や日数が異なりますが、掘削工法を変えることで可能になります。
雨や雪が降っている日も作業可能ですか?
台風や暴風雨(暴風雪)は例外ですが、調査員の安全が確保できると判断できる時は作業を行っております。冬期間も除雪後に作業を行っております。
費用はどのくらいかかりますか?
調査地の土質状況や掘削深度、施工内容によって異なりますが、基本的に 200,000円(10m×1箇所)〜数十万円、大規模になると1,000,000円〜になります。また、現場地表状況によってトラックが走行できない場合は、バックホウ(0.4)やキャリアダンプ(2.5t)が別途必要になります。

KITAGEO TOPICS

●キタジオトピックス「お知らせ」●
キタジオトピックスをもっと見る

次世代型ボーリングマシン

ボーリング機材の搬入制限を大幅にクリア!
作業効率アップや追加コスト軽減に大きく貢献します。

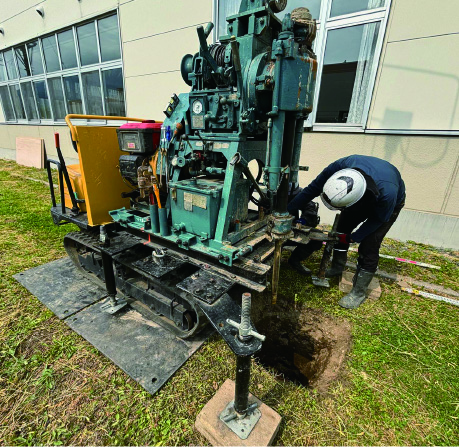

地質調査
自走式の次世代型ボーリングマシンを駆使して
地質調査の様々なニーズにお応えします。
「北海道ジオシステム株式会社」は、暮らしに身近な「街のボーリング屋さん」として長年に渡り、ボーリング・地質調査に関わる様々なご依頼にお応えし続けて参りました。特にニーズが多様化する昨今、当社では地質調査のプロとして、様々な案件に幅広くお応えするため、新たに次世代型の自走式ボーリングマシンを導入し、状況を見極めながらフレキシブルに対応しております。
従来、ボーリング機材はトラックで搬入していたため、どうしても場所によって搬入制限があったり、重機が必要なために状況により追加コストかかっていました。そこで、当社が導入した自走式のボーリングマシンを駆使することより、様々な課題を大幅に改善することができています。
もちろん、従来型・次世代型それぞれのボーリングマシンには特徴がありますので、その優位性をしっかりと活かしながら、これからも臨機応変な対応と、迅速で確かな業務遂行を目指してスタッフ一丸となって取り組んでまいります。

〈 従来型マシンと次世代型マシンの性能比較 〉

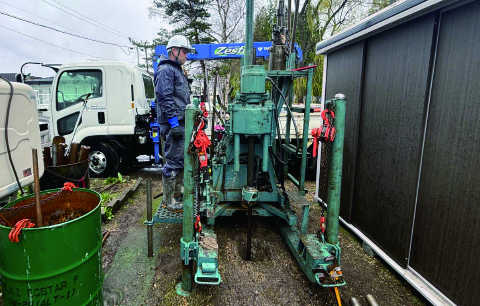

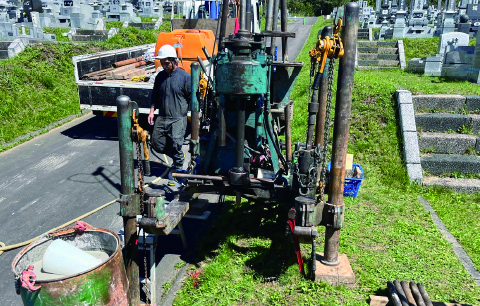

従来型ボーリングマシン
従来型ボーリングマシン
設置場所の対応性能が高く安定感抜群な従来型マシン
従来型ボーリングマシン
傾斜地での設置状況
従来型ボーリングマシン(4 本足付)
全長:約 2.00m 全高:約 2.00m 全幅:1.25~1.50m
重量:1.0t~1.5t
〈メリット〉
前後左右荷重バランスに優れており、機械高を自在に変更可能。さらに、多少の傾斜地でも設置可能。
〈デメリット〉
自走ができないため、トラックによる搬入ができない現場では重機が必要になり“追加コスト”が掛かってしまう。

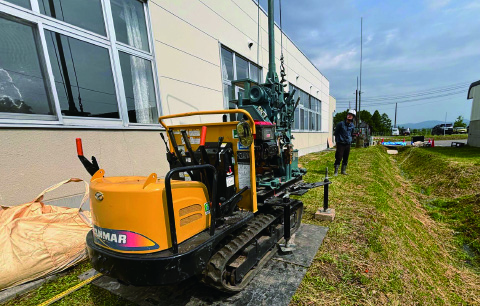

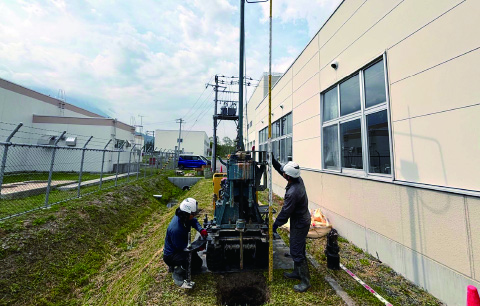

次世代型ボーリングマシン
次世代型ボーリングマシン
自走性能追加によりコストパフォーマンスに優れる次世代型マシン
次世代型ボーリングマシン
平坦地での設置状況
次世代型ボーリングマシン(キャタピラ付)
全長:約2.70m 全高:約2.00m 全幅:1.20~1.50m(※アウトリガー張り出し時) 重量:1.5~2.0t
〈メリット〉
自走可能(傾斜角度や地表地盤によっては制限あり)なため、トラックによる搬入ができない現場でも重機が不要で“追加コスト”が掛からない。
〈デメリット〉
左右前後荷重バランスがやや不安定で機械高が変えられない。傾斜地への対応が難しい。

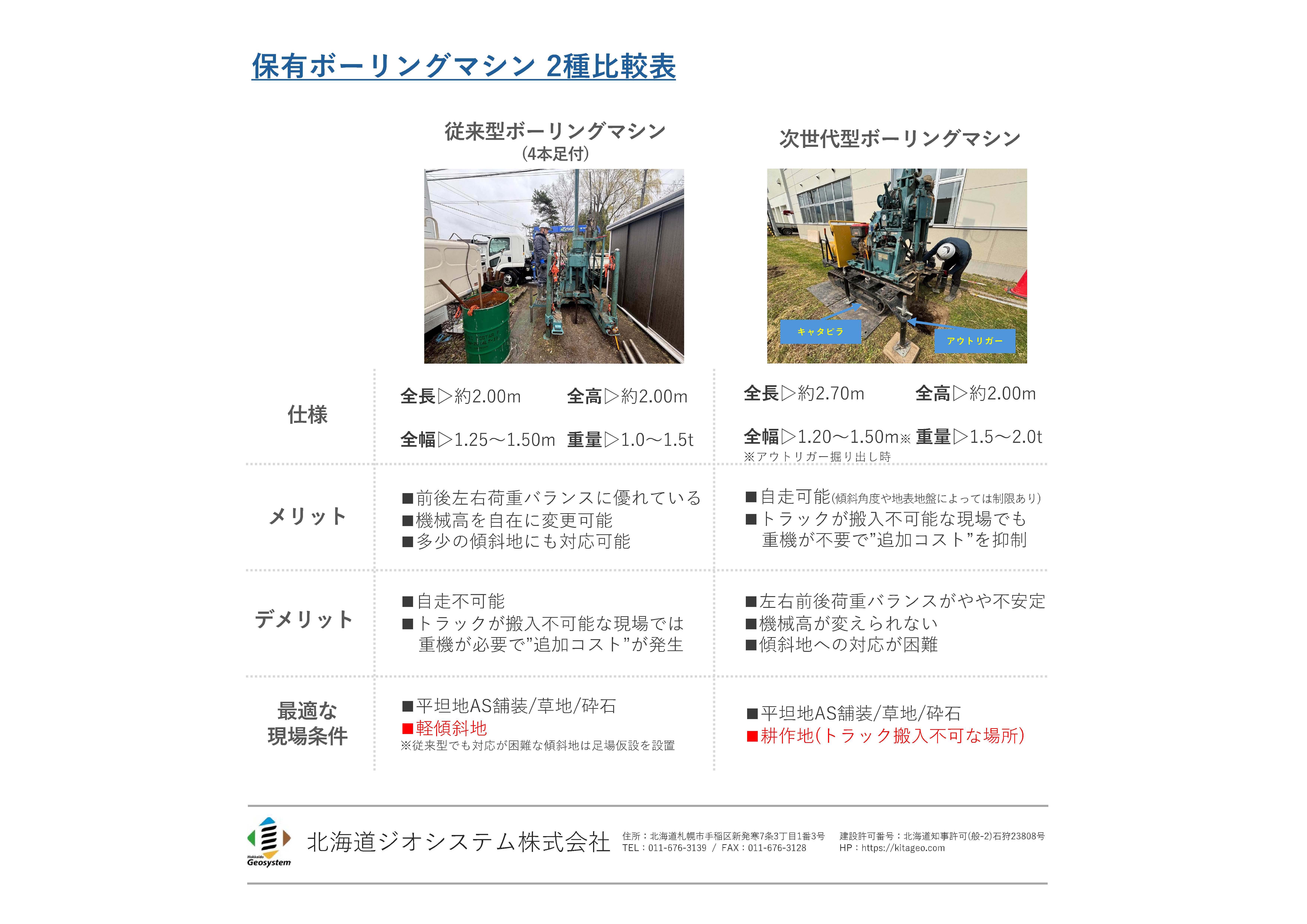

保有ボーリングマシン 2種比較表
保有ボーリングマシン2種比較表
ダウンロード

KITAGEO TOPICS

●キタジオトピックス「お知らせ」●
キタジオトピックスをもっと見る

さく井・井戸工事

地盤・地質調査や井戸・温泉採掘に欠かせないボーリング工事は
基礎工事全般に大きく関わる重要な作業!

地質調査
さく井工事とは
「さく井(さくせい)工事」とは、井戸を掘ることで、主にボーリングマシンといったさく井機械を使用して地面に孔を掘り、地下水を汲み上げる作業を目的に合わせて行います。弊社では、様々ある「さく井工事」の中でも特に「水井戸工事」と「揚水設備工事」に特化しております。水井戸工事では、工事を始める前に計画地周辺の地層・帯水層(地下水が豊富な地層)の深度や地下水の水質を既存井戸資料や地質図などで調べます。帯水層や水質は、地域や深度によって全く異なるため、事前によく調べて計画をたてなければ「掘ったけど水量が足りない」、「水質が悪いから使えない」という問題が起きてしまいます。また地面を掘削する工法も様々なものがあり、対応する深度や口径のほかに、地層の種類によっても適否が異なります。
弊社では、お客様のご要望をお聞きし、計画地に適した掘削深度や工法といった「施工計画」をご提案させていただきます。
  • ◎さく井工事(水井戸工事)◎揚水設備工事◎観測井工事◎温泉掘削工事
  • ◎さく孔工事(集水井工事)◎石油掘削工事◎天然ガス掘削工事
  • ◎地中熱掘削工事
〈 さく井・井戸工事の計画立案から現場施工までのフローチャート 〉
①施工計画立案
調査依頼を頂いた後、計画地周辺の既存井戸資料の収集を行い、地層や帯水層(地下水が豊富な地層)の種類や深度などを調べ、ご依頼の用途(必要水量と水質基準)に適した施工計画(掘削深度・想定取水深度・掘削口径・掘削工法)をご提案致します。
②現場下見・御見積書提出
施工計画をたてた後は、現場確認を行います。さく井工事で使用する機械は地質調査に比べ大きいため、広い作業スペースが必要となります(最低 10m×10m※平坦地)。 現場状況の把握後、御見積書を作成致します。
③工程管理
ご契約後、施工開始日についての協議を行います。さく井工事の工期は、掘削深度や工法によって異なりますが、最短でも10日前後、最長では3か月程かかります。工程については御見積書のご提出時にお伝えします。
④現場施工
現場での施工は機材の搬入から始まり、仮設を行ってから掘削作業を進めます。計画深度まで達したら電気検層を行い、井戸管(ケーシング管)を設置し、菅周辺に砂利を充填します(ロータリー工法の場合)。 井戸坑内の洗浄後、仮設ポンプで揚水をし、水量や水質は揚水試験後にお伝え致します。揚水試験の結果に合わせて納品用の本設ポンプを選定し、発注します。
⑤水質検査・ピット及び揚水設備設置工事
井戸完成後に地下水を採水し、水質検査を行いますが、検査項目は用途によって異なります。採水後、井戸ピット設置工事に移行します。北海道ではポンプを地上に設置すると凍結し、故障の原因となるため、井戸の周りを掘削してコンクリートヒューム管を設置し、凍結防止を行います。 井戸ピット完成後、本設ポンプ等の揚水設備を設置して全ての工事が完了となります。

ボーリング掘削作業概要図

さく井工事にかかる日数はどのくらいですか?
掘削深度や工法によって異なりますが、1 現場あたり最低10日間前後〜最長3か月程度かかります。
現場へ資材を運搬する車種を教えてください。
掘削工法によって異なりますが、基本的に4t〜11tユニック車+普通自動車になります。
さく井工事の流れ(施工計画〜御見積)を教えてください。
まず初めに計画地周辺の既存井戸データから、地層や帯水層(地下水が豊富な地層)の深度や水質を推定し、利用用途に適した施工計画をご提案します。その後、現場下見に行き状 況を把握し、御見積をご提出します。
さく井工事の流れ(現場施工)を教えてください。
現場施工は工法によって異なりますが、基本的に資機材運搬搬入〜仮設〜掘削〜(電気検層)〜ケーシング管設置〜井戸洗浄〜仮設ポンプ揚水〜揚水試験〜ピット工事〜本設ポン プ等揚水設備設置工事といった流れになります。
作業に必要なスペースはどのくらいですか?
掘削工法や深度によって異なりますが、基本的 10m×10m(平坦地)は必要となります。スペースが確保できない、敷地に傾斜がついているといった場合はご相談ください。
作業中騒音や振動はありますか?
ボーリングマシン等を使用するため発電機(200V)が必要となるため、発電機の音とマシンのモーター音が発生してしまいます。また、強固な地層を掘削している最中は振動も発生 してしまいます。騒音対策をしなければならない場合は、作業スペース周辺を単管パイプ で囲った上に防音シートを取り付けることが可能です。また事前に近隣住民や企業の方へ のお知らせ(書面投函)も可能です。
マシンや機材の設置方法について教えてください。
掘削工法や深度によって異なりますが、基本的には4tトラックに搭載されているクレーンを使用します。しかし、重量が重たい機械を使用する場合はラフタークレーンを使用する こともあります。
大きい石が含まれている地盤や固い岩盤層でも掘削は可能ですか?
掘削工法によって適否や作業日数が異なりますが可能です。
雨や雪が降っている日も作業可能ですか?
台風や暴風雨(暴風雪)は例外ですが、作業員の安全が確保できると判断できるときは作業 を行っております。冬期間も除雪後に作業を行っております。
揚水量はどのくらいですか?
計画地の地層や帯水層、施工内容(掘削深度、口径、工法)によって異なりますが、毎分あ たり数十リットル〜最大 2000リットル(2㎥)ほど揚水可能です。
飲めるくらい綺麗な水はでますか?
計画地の地層や帯水層、施工内容(掘削深度、口径、工法)によって異なりますが、揚水後 すぐに飲める綺麗な水が出ます。例として石狩地域では、200m〜300mの井戸で飲用水として使用している井戸がいくつもあります。
費用はどのくらいかかりますか?
施工内容(掘削深度、口径、工法)によって数十万円~最大数千万円まで異なります。 高額なお金をお支払いして頂くため、お客様にご納得していただける井戸を完成したいと 思っております。その為には、工事を始める前に計画地ごとに適している施工計画をたて ることが重要となります。 生活や事業の為に“井戸が欲しい”というお客様はぜひ一度弊社へご連絡をお待ちしてお ります。

KITAGEO TOPICS

●キタジオトピックス「お知らせ」●
キタジオトピックスをもっと見る

井戸揚水10年保証付 地下水利用型融雪槽設置工事

札幌市内で地下水を利用する融雪槽の設置工事なら
ボーリング・地質調査のプロにお任せください!

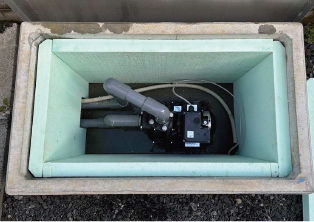

融雪槽
融雪コストがお得な「地下水式融雪槽」を
井戸揚水10年保証付で自社施工にて設置します。
「北海道ジオシステム株式会社」では、暮らしに身近な「街のボーリング屋さん」として、長年培ってきたボーリング・地質調査の経験を活かし、地元札幌市内のご家庭・企業様の敷地内向けに地下水式融雪槽の設置工事を承っています。
当社がご提供する地下水を利用した融雪槽は、投雪時にだけ電動ポンプで地下水を汲み上げ、シャワーで散水しながら雪を溶かすのが特徴!さらに融雪コストはポンプを動かす電気代だけで、灯油代も水道代もかからないのでとても経済的です。ヒーターで雪を溶かす融雪機と温水や地下水で雪を溶かす融雪槽のどちらが良いか迷う方も多いと思いますが、当社では、維持・管理、扱いやすさ、安全性、融雪コストなど総合的に地下水式融雪槽をおすすめしています。また、地下水のボーリング井戸掘削工事や融雪槽の設置工事まですべて自社施工で行いますので安心してお任せいただけます!さらに、井戸揚水10年保証付でしかもポンプ故障の場合なら揚水ポンプを1台無料交換いたします。
当社は地下水の水源調査が得意分野ですから、融雪槽の設置場所で地下水が利用できるか不安をお持ちのお客様のご相談も対応いたしますのでお気軽にお問い合わせ下さい。
〈 地下水を利用する融雪槽設置工事のフローチャート 〉
①打合せ・ご提案/ご契約
●お問い合わせ後、一度ご自宅の設置現場確認(融雪槽設置可否)と融雪槽完成までの流れについてご説明に伺います。
●現地確認後、お見積書をお届けまたはメール(もしくはLINE)にてお送り致します。ご不明な点はお気軽にお問い合わせください。
●お見積金額や施工時期に同意を頂きましたらご契約となります。(別途ごご契約書をご参照ください)
※弊社は資材費・井戸掘削費・融雪槽設置費と段階ごとの”前金および出来高制”とさせて頂いております。
②資材費のご入金
③着工準備・資材調達
●ご契約後、資材費のご入金確認後に井戸および融雪槽に係る資材を発注し、施工の準備を致します。
●着工日につきましては、前現場の進捗状況を考慮しご連絡をさせて頂きます。
④着工(掘削作業・揚水確認)
●資材準備完了後、井戸掘削機(ボーリングマシン)を掘削地点に設置し、掘削作業を開始致します。
●掘削深度については、地域によって異なります(東区15~35m、北区20~50m)。
●掘削後は、VP50塩ビ管(正式名称:硬質ポリ塩化ビニル管)を掘削孔へ埋設し、地下水を揚水します。
●井戸に要する日数は3日~最大6日程度です。
●作業は2~3名で行います。
●井戸完成時点で弊社の仮設ポンプで井戸から地下水の揚水状況(80~100L/min程度)をご確認頂きます。
●揚水状況をご確認いただいた後、井戸掘削費のご入金お願い致します。
⑤掘削費のご入金
⑥融雪槽本体設置工事/完成
●井戸掘削費のご入金確認後、設備工事に移行し、融雪槽の本体設置に着手致します。
●設備工事(融雪槽設置工事)は、主に融雪槽本体設置・井戸ポンプおよびポンプ槽設置・各種配管/電気工事の4種類となります。
●設備工事に要する日数は3~5日程度です。
●作業は2~3名で行います。
●全ての作業を終えて融雪槽が完成した後に、スイッチの場所や使い方、地下水の出方をご確認頂きます。
●設備工事(融雪槽設置工事)完了後に、融雪槽設置費のご入金お願い致します。
⑦設置完了後のメンテナンスについて
設置完了後のメンテナンスは基本的にございません。但し、ごく稀に翌年の使用時に、地下水の水量が落ちてしまう場合があります。その際は、エアコンプレッサーによる”エアリフト工法”で揚水に支障をきたす砂や管内の錆を除去致します。エアリフト工法実施後は、完成直後の水量に戻りますのでご安心ください。
  • 井戸掘削(ボーリング)工事
    井戸掘削(ボーリング)工事

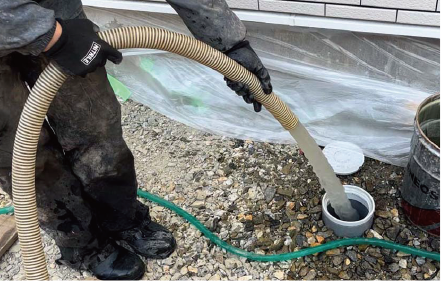

  • 井戸完成後の仮設ポンプによる揚水確認
    井戸完成後の仮設ポンプによる揚水確認

  • 融雪槽設置工事
    融雪槽設置工事
  • 融雪槽完成
    融雪槽完成

  • 地エアドリフト作業風景
    エアドリフト作業風景

KITAGEO TOPICS

●キタジオトピックス「お知らせ」●
キタジオトピックスをもっと見る
Hokkaido Geosystem
北海道ジオシステム株式会社
〈業務内容〉
◎地質・地盤調査 ◎各種原位置試験・サンプリング
◎各種室内土質試験 ◎軟弱地盤解析(簡易液状化検討・圧密沈下量の計算等) ◎改良体コアボーリング
◎さく井・井戸工事
〈認可資格〉
建設業許可:北海道知事許可(般ー2)石第23808号
さく井工事業・土木工事業・とび土工工事業

REQUEST

●地質・地盤調査/さく井・井戸工事見積依頼書●

見積依頼書を下記よりダウンロードの上、FAXまたはE-mailでお送りください。
ご依頼内容の確認後お見積りを返信いたします。

形式見積依頼書ダウンロード/PDF 形式 見積依頼書ダウンロード/Excel

PDF形式またはExcel形式の見積依頼書をダウンロードしていただき、必要事項をご記入・ご入力のうえ、下記メールアドレス宛に添付するか、FAXでお申込みください。内容によりお受けできない可能性もございますので予めご了承ください。なお、不明点などございましたら、お気軽に下記連絡先へお問い合わせください。

〈お問い合わせ用TEL番号〉 011-676-3139(平日 8:00~17:00)日曜・祝日休み 担当:三井
〈お申し込み用FAX番号〉 011-676-3128
〈お申し込み用メールアドレス〉 info@kitageo.com
